一、設備概況
內蒙古某電廠1號機組發電機型號為濟南發電設備廠WX23Z-109,汽輪機型號為哈汽CZK-200-12.75/535/535/0.981,鍋爐型號為東鍋DG720/13.7-II1,DCS為??怂共_Elan AMD 520 FCP270系統。6kV進線電源開關柜為華儀KYN28-12,斷路器為上海通用VB2型高壓真空斷路器,額定電壓12kV,額定電流3150A,額定開斷電流40kA,6kV系統中性點經40歐姆電阻接地。1號機組于2010年8月28日投產,最近一次檢修2021年9月1日至10月4日C級檢修。
本次非停前已連續運行88天。
二、事件經過
2022年3月7日19:39,#1機負荷145MW,#1發電機機端電壓18.23kV,定子電流4911A,6kV 1A段母線電壓6.39kV,電流1275A,6kV 1B段母線電壓6.43kV,電流790A。19:39:01,#1機6kV 1A段工作進線開關跳閘,啟動廠用電切換。19:39:02 #1發電機跳閘,DCS報警“1號機6kV 1A段零序過電壓”,“第一組出口保護跳閘”報警,#1汽輪機跳閘,負荷到零,高中壓主汽門、調門、高排逆止門關閉,轉速下降。跳閘首出“發電機故障跳閘”。19:39:03 #1鍋爐MFT動作。
此次非停事件發生后 1小時內向集團電力運營監控中心作了匯報。
此次非停事件共計23小時00分,累計損失電量約350萬千瓦時。
三、檢查情況
1. 就地檢查情況
(1)檢查1號電子間#1機發變組保護A屏報“廠變A分支零序t1動作”、“廠變A分支零序t2動作”,#1機發變組保護B屏報“廠變A分支零序t1動作”,1號發變組故障錄波器動作。
(2)就地檢查1號機6kV 1A段母線工作進線61A進線開關跳閘,將1A段母線停電后,進一步檢查發現工作進線開關電源側A相觸頭過熱燒損,A相靜觸頭盒受熱融化,絕緣擊穿,發生單相接地故障。
(3)檢查保護動作電流為3.259A,一次值為60.5A,與理論計算值相符,校核該故障電流不會對高廠變繞組造成沖擊損傷。
(4)就地檢查高廠變本體、變壓器低壓側中性點接地電阻均無異常。
2. 保護動作情況:
檢查發變組保護動作記錄如下:
19時39分01秒500毫秒,廠變A零序t1動作,跳工作進線開關,啟動廠用電切換,動作相對時間808毫秒,A分支3I0量值2.02A;(定值電流:2A、時間0.8S)
19時39分02秒100毫秒,因故障點在工作進線開關電源側,工作進線開關跳閘后故障未消失,廠變A零序t2動作,機組解列跳閘,動作相對時間1408毫秒,A分支3I0量值3.259A。(定值電流:2A、時間1.4S)
檢查發變組保護B屏,廠變A分支零序t1動作。全部保護動作邏輯與故障現象相符。
四、原因分析
(一)直接原因
1號機6kV 1A段工作進線開關A相接地故障,造成發變組保護廠變A零序t1動作,跳工作進線開關,啟動廠用電切換。因故障點在工作進線開關電源側,工作進線開關跳閘后故障未消失。隨后發變組保護廠變A零序t2動作,跳主變201斷路器、滅磁開關,發電機聯跳汽輪機關閉主汽門,鍋爐MFT保護動作停爐。
(二)間接原因
6kV 1A段工作進線開關A相動觸頭彈簧壓緊力不足,導致動靜觸頭過熱,靜觸頭盒受熱融化,絕緣擊穿接地。故障點如下圖。

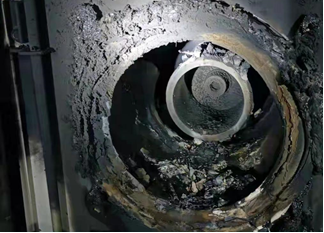

A相靜觸頭

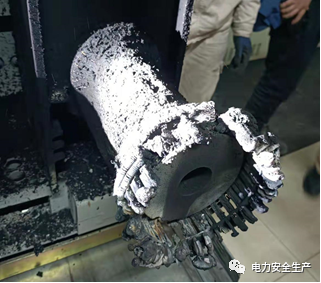

A相動觸頭
(三) 管理追溯
1.歷史檢修情況
2021年4月1日,利用1號機組臨修機會,對1號機6kV 1A段進線電源61A開關進行了檢查。檢查斷路器觸頭無過熱、燒損或碰撞變形等,并檢查觸頭彈簧無松動、脫落現象。
2021年9月9日,1號機組C修過程中對6kV 1A段工作電源進線61A開關進行了檢查,對開關本體及開關柜進行了檢查,開關觸頭未見異常,梅花觸頭無松動現象。
2.技術監督情況
2017年2月26日,1號機組A修期間,對1A段工作進線開關進行了全面檢修,對開關進行了絕緣電阻、機械特性、交流耐壓等試驗,試驗成績符合《電氣設備預防性試驗規程》標準規定。
3.反措管理情況
2021年9月9日,1號機組C修過程中對6kV 1A段工作電源開關動、靜觸頭接觸面、彈簧壓緊力等進行了全面檢查。
4.人員培訓情況
(1) 組織相關人員學習集團公司火電機組非計劃停運事件匯編;
(2) 組織相關人員學習《國家能源集團二十五項反措》;
(3) 組織相關人員學習了控非停專項措施等文件。
五、暴露問題
1、隱患排查工作不夠深入,設備治理工作存在漏洞與不足,未能消除1號機組6kV 1A段工作進線開關存在的安全隱患。
2、防控非停措施落實不到位,對1號機組6kV 1A段工作進線開關觸頭處運行狀態缺乏有效的監視、控制手段。
六、整改及防范措施
1、深入開展二十五項反措、控非停專項措施的專項自查與整改工作,提升設備治理工作質量,切實消除設備安全隱患。
2、利用本年度A修機會,針對此次故障暴露出的隱患,進行針對性改造,徹底消除設備安全隱患。
3、3月8日,更換了1號機6kV工作電源進線61A開關動靜觸頭、靜觸頭盒等部件,對故障間隔內元器件、一二次電纜進行全面檢查清掃。開關檢修后,對開關進行了機械特性試驗、導電回路電阻測試、交流耐壓試驗,對1號機6kV 1A段母線進行了交流耐壓試驗,試驗結果合格后恢復設備備用。利用母線停電機會,對1號機6kV 1A段所有負荷開關進行了清掃、檢查工作,檢查未發現異常情況,對6kV 1B段工作進線61B開關進行了清掃、檢查工作,檢查未發現異常情況。
